执行标准:GB50209‑2010《建筑地面工程施工质量验收规范》、JC/T 2653‑2022《不发火砂浆》。白云石骨料不能单独铺地,需和水泥、导电填料拌合做成砂浆 / 细石混凝土面层;接地系统是防静电性能成败关键,材料合格不等于地坪合格。
清除地面浮浆、油污、松散空鼓层;旧地面采用铣刨、抛丸拉毛处理,基面必须坚实牢固。
修补坑洞裂缝,浇筑前充分湿润基层,表面不能留有明水。
弹标高控制线,做好灰饼、冲筋,确定面层完成厚度;重载场地细石混凝土面层≥40mm,普通防爆砂浆面层 15‑20mm。
2、敷设防静电接地网络(防静电地坪必做)采用热镀锌扁钢 /Φ4‑6mm 钢筋,做成 2m×2‑3m 网格,焊点全部焊接牢靠,距墙边 500mm 布置。
每个房间不少于 2 处接地引出点,设置等电位接线盒;防静电接地严禁和防雷接地共用。
变形缝两侧的接地网格要断开,分别做接地连接,保证静电可以有效泄放。
胶凝材料选用 P.O42.5 普通硅酸盐水泥;水泥∶白云石骨料体积比1:2.5~1:3,可添加专用导电粉 / 导电纤维。

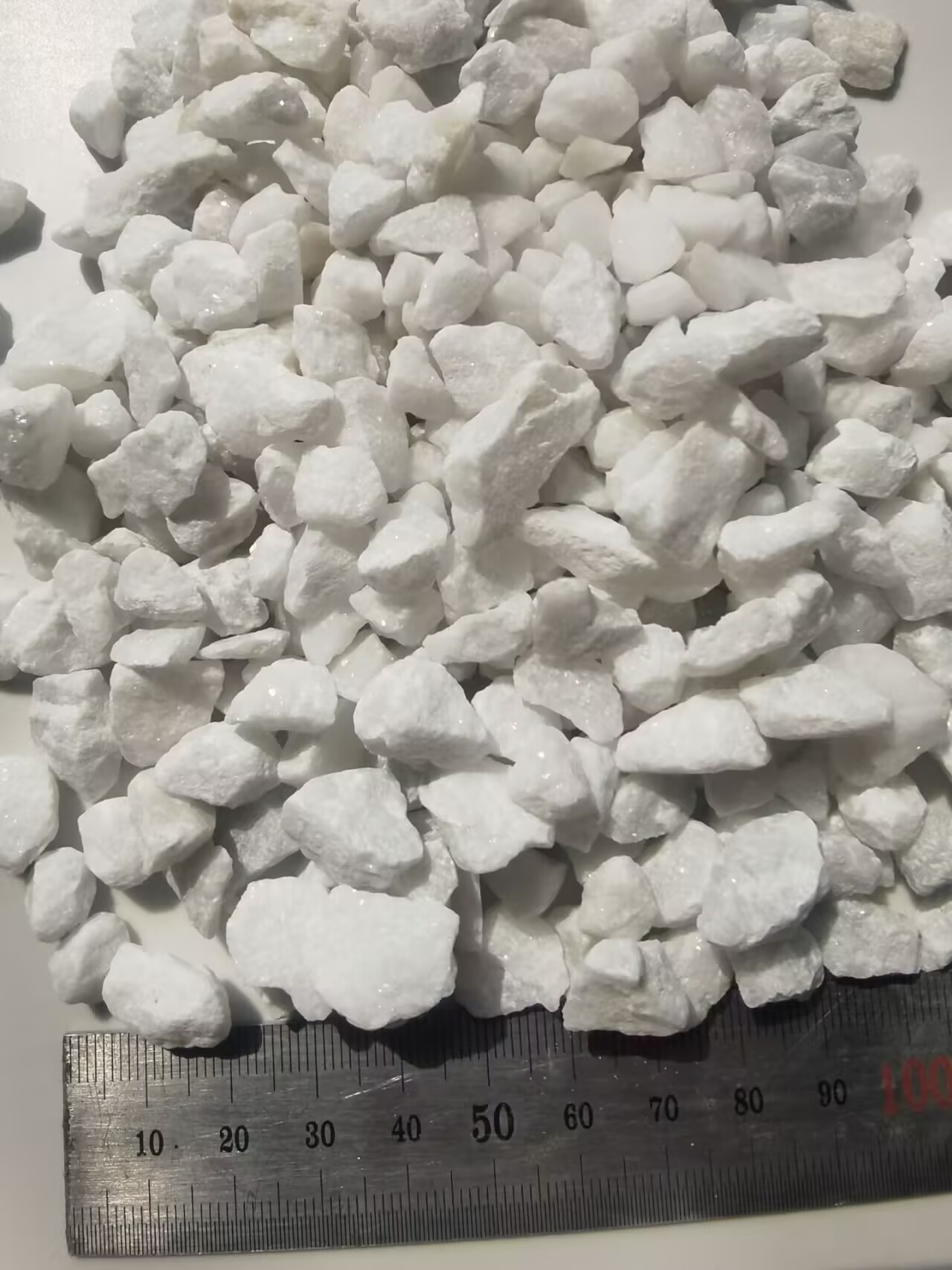

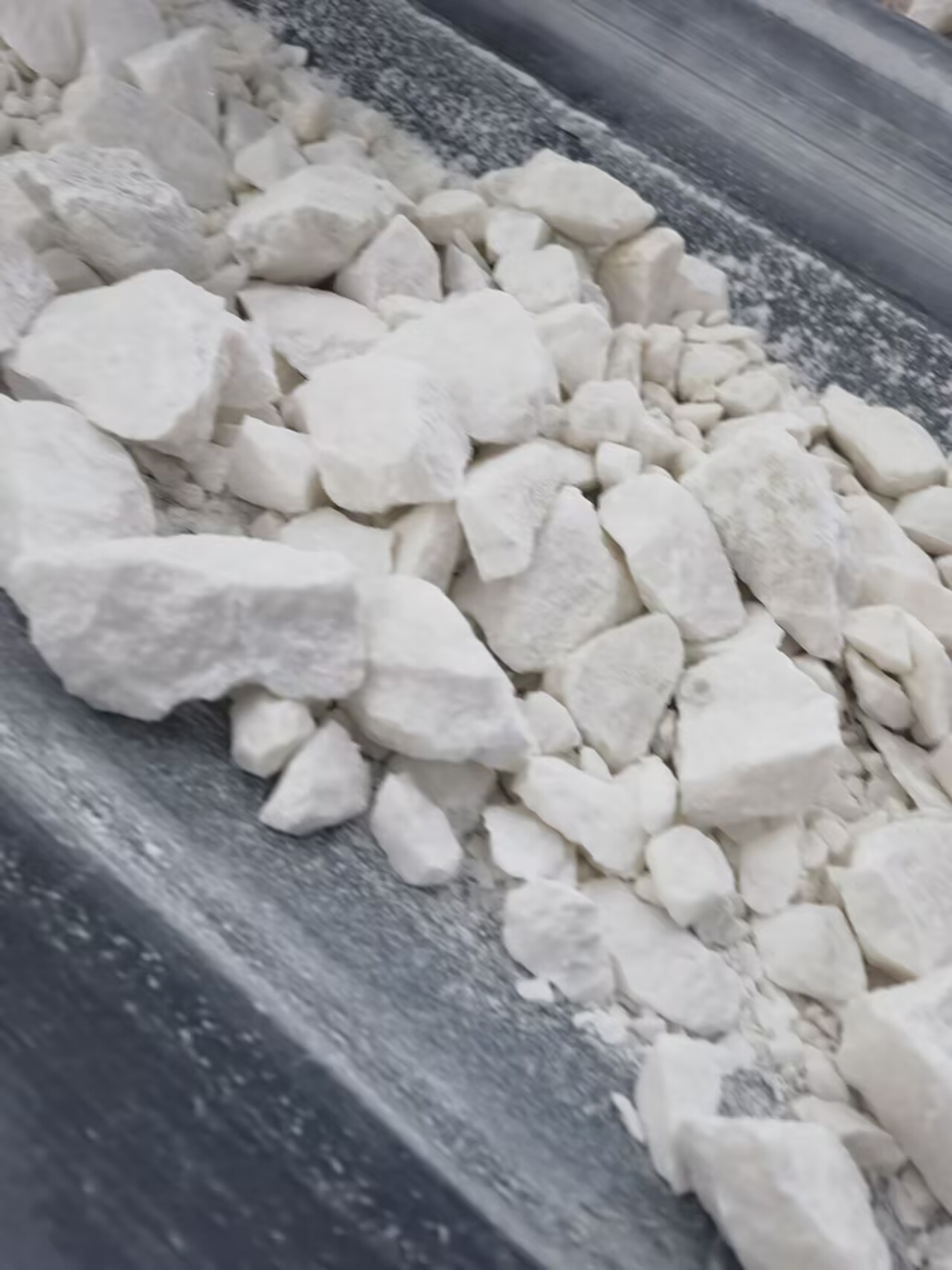

骨料选用检验合格的不发火白云石,严禁混入石英砂、花岗岩等易发火石料;上料前再次磁选除铁,杜绝铁屑杂质进入料中。
严格控制水料比,导电材料需要延长搅拌 3‑5 分钟,保证导电组分分散均匀;拌和好物料要在初凝前用完。
两种施工方式
整体浇筑法:骨料直接和水泥、导电材料搅拌成砂浆 / 细石混凝土,一次性摊铺。
撒料法:基层混凝土初凝时分两次撒布白云石骨料,机械提浆压入混凝土内部,适合新建地坪。
按设计厚度摊铺,振捣密实,刮尺找平;
初凝阶段圆盘镘刀提浆,分多遍机械压光;不要过度抛光打磨,避免骨料过度裸露影响整体强度与不发火性能,石子外露约 30% 为宜。
边角、墙根位置人工补抹到位;工具优先选用铜质、橡胶工具,减少铁器撞击产生火花风险。
混凝土达到一定强度后,按 6 米以内间距切割伸缩缝,缝内填充密封胶,预防地坪大面积开裂。
覆盖薄膜或者喷洒养护剂,保湿养护不少于 7 天,重载工况建议养护 14 天。
养护期严禁上人、叉车碾压、重物撞击,过早负载极易起砂开裂,直接丧失不发火防静电功能。
核查资料:骨料不发火检测报告、接地隐蔽记录、合格证。
现场检测:不发火砂轮摩擦试验;检测地坪表面点对点电阻,控制在1×10⁵Ω~1×10⁹Ω区间内。
电阻不达标、火花试验出现火花,地坪判定不合格。
❌不能随便加水,水灰比过大直接起砂粉化。
❌禁止石英砂、花岗岩、铁屑混入骨料,否则会产生火花,消防验收失败。
❌接地系统简化或者和防雷接地共用,防静电功能直接失效。
❌养护期提前通车、堆放重物,地坪提前破损报废。
❌只重视骨料,忽略面层厚度,薄面层扛不住重载冲击。
